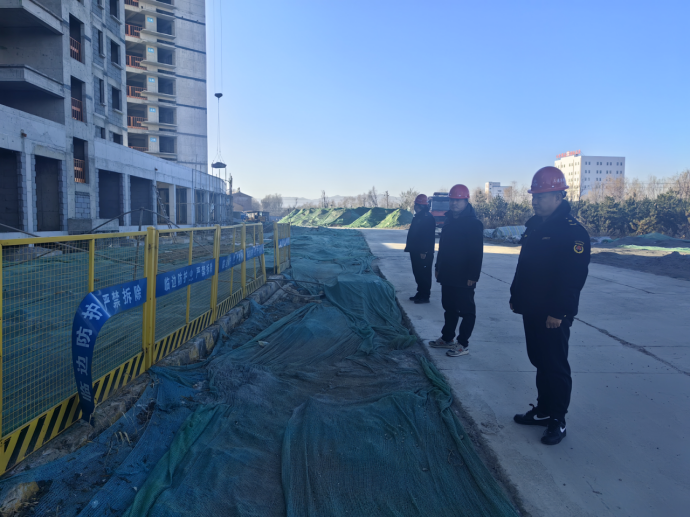

一周来,沁县城市更新各项工程紧锣密鼓推进,重点片区改造、老旧小区焕新、基础设施升级、生态环境治理等多领域齐头并进。
城北片区城市更新改造拆迁安置项目:施工进程有序衔接,6号楼商业基础完成钢筋绑扎与混凝土浇筑,北商业基础梁柱钢筋绑扎持续推进;5号楼南商业垫层浇筑、基础钢筋绑扎及北商业地面垫层浇筑相继完成,住宅二次结构砌筑稳步开展;东区场地平整全面推进,2号楼打桩作业顺利实施,4号楼基础钢筋进场并完成基坑处理。
县委党校改造项目:餐厅楼基坑开挖、纤探工作相继完成,纤探孔回填与杂填土清理有序推进;西教学楼承载力实验顺利实施,教学楼基础垫层放线、支模及浇筑工作全部完成。
老旧小区改造:聚焦外墙保温、内墙装修等关键环节,20余个小区同步施工。截至11月30日,教育局家属楼、百货公司小区外墙保温施工全部完成,武装部家属楼、体委家属楼等通过挂保温板、抹灰等工序;法院家属楼、公安局家属楼完成楼梯间乳胶漆喷涂、栏杆打磨粉刷等收尾工作,盐业小区、项目办小区也顺利推进刮腻子、乳胶漆喷涂等工序,累计完成外墙保温覆盖、内墙装修单元超30个。

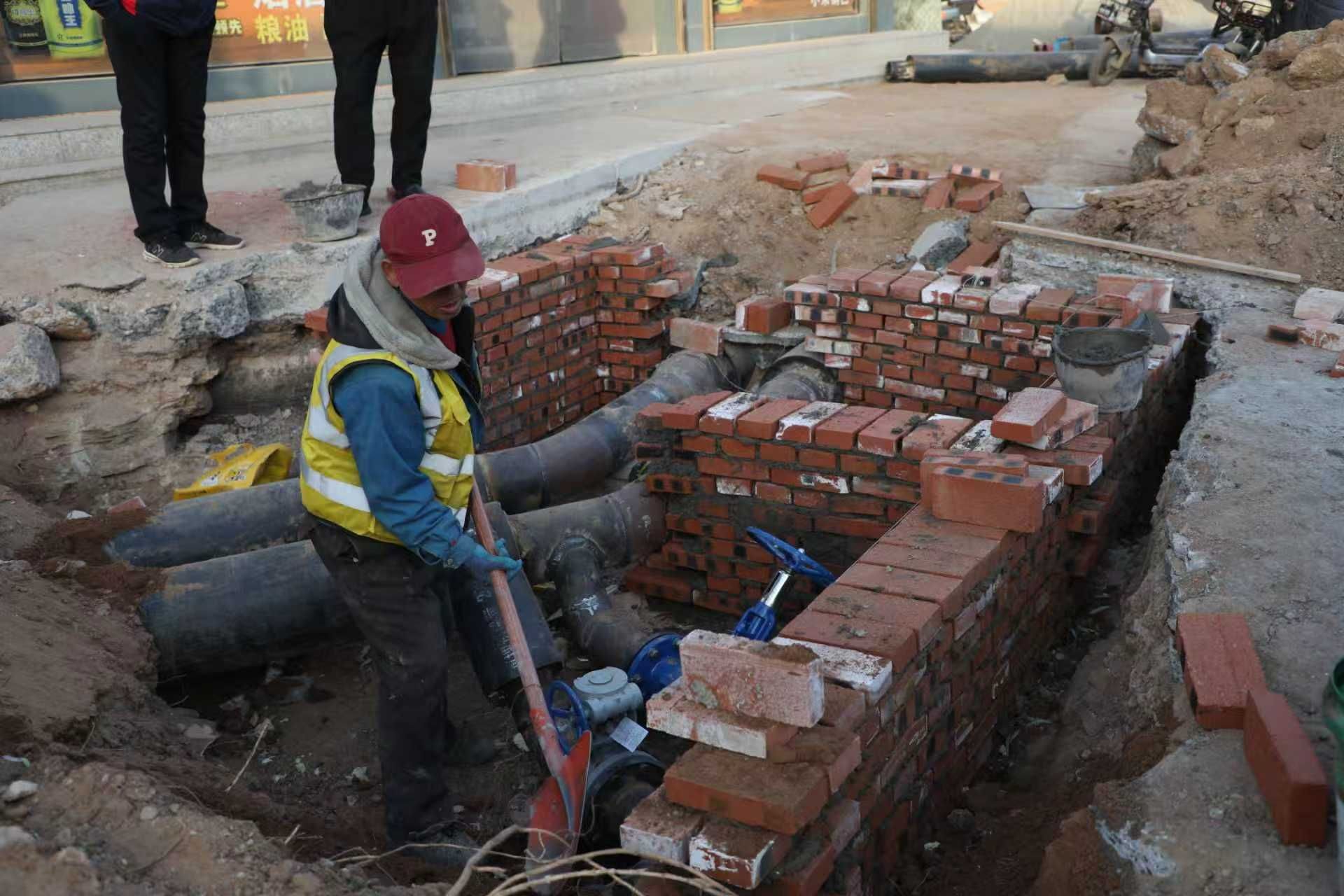

城区集中供热管网改造及扩容项目:一网管道7603米安装任务100%完成;二网管道131075米安装工程量推进至97%,长胜、东苑等片区已实现全部完工,合庄、南石堠、北石堠等片区完成比例均超98%。长胜路面恢复工程同步推进,路基土方开挖完成94.2%,级配碎石垫层完成92.4%,路缘石安装完成46.8%。

环湖路(西湖东堤)改造项目:主路人行道铺装全部完成,安全岛人行道基础砼浇筑完成70%,透水砖铺装完成50%;闸口桥东西侧石材铺装全面完工,下沉广场台阶浇筑完成40%,铺装进度推进至60%,亮化接线全部完成。
驿站停车场建设项目:四大驿站与停车场同步发力,南湖驿站完成路基平整、花岗岩铺设及停车位植草砖填土,水稳养护工作有序开展;外贸停车场实现水稳摊铺、主体钢筋绑扎与砼浇筑,人行道砖铺设持续推进;北寺上停车场完成花池侧石安装,挡土墙基础支模顺利实施,驿站坡屋面支模、排水沟开挖及二次结构砌筑同步进行;信访局停车场花池侧石安装全面完成。
沁阳西街带状公园及驿站项目:口袋公园场地清表完成30%,带状公园清表推进至70%,雨水井垫层浇筑完成3个,铺装开挖完成20%;驿站基础土方开挖、原土夯实及垫层浇筑全部完成,基础钢筋绑扎与模板安装有序推进,主体结构一层梁柱钢筋绑扎顺利完工。

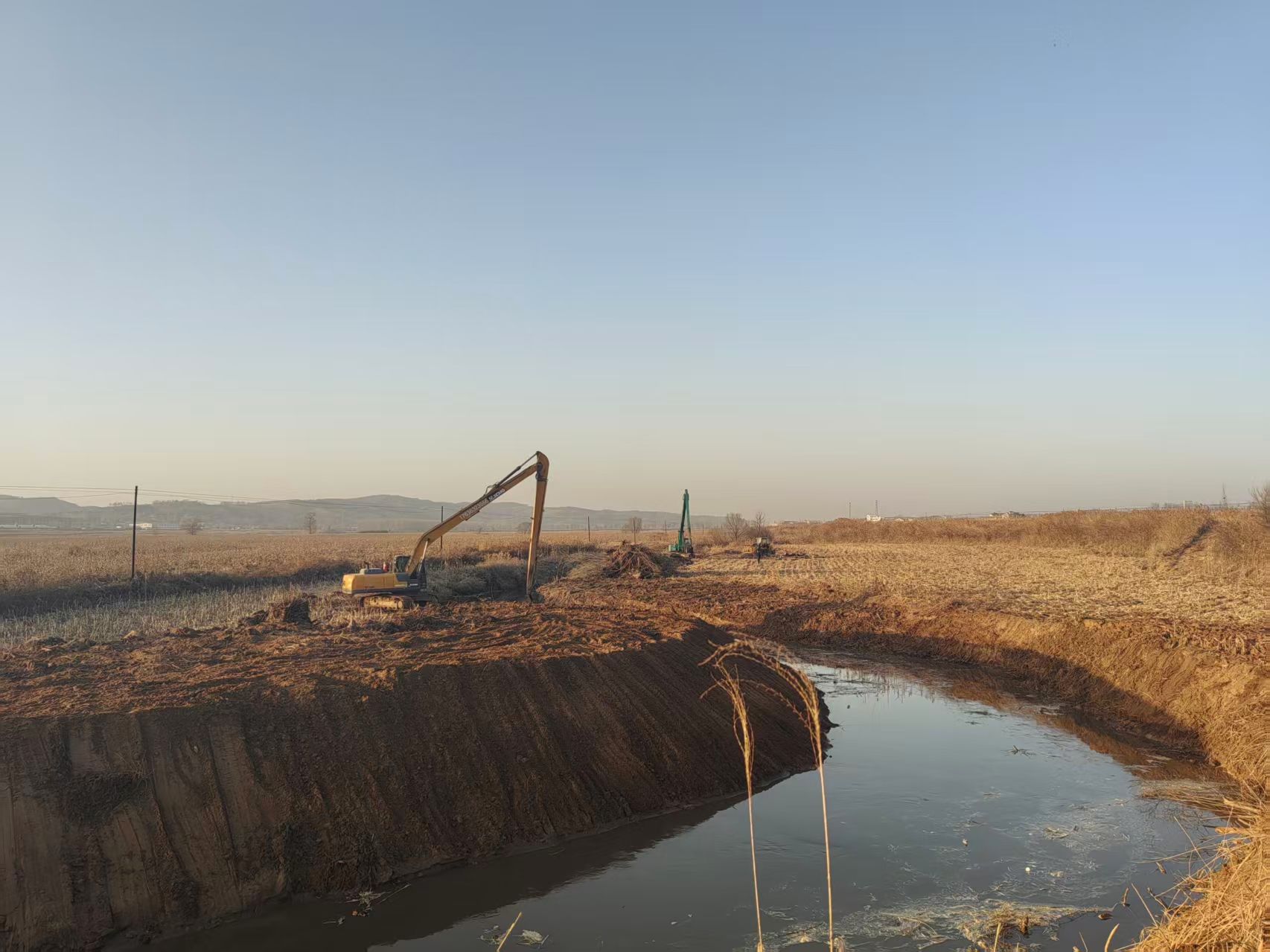

浊漳河西源梁家湾至栋村段河道综合治理工程:四标段施工单位协同发力,累计完成南湖下游河道清淤超1000米,红花沟至栋村段河道清淤疏浚740米,清淤量达1800余方;迎春河道两岸清理岸坡900米,施工围挡安装545米,下曲峪河巡河路便道清表整平超1000米;梁家湾下游左岸挡墙基础抛石、混凝土浇筑及右岸拉森钢板桩施工有序推进。
利民垃圾处理中心改造项目:渗滤池基底换填素土、灰土及池壁顶部回填土工作持续推进,基础地下水降水作业顺利实施。
市容整治:城管部门持续开展专项整治行动,重点检查208国道施工路段洒水降尘、建筑工地围挡规范及物料苫盖情况,从严管控扬尘污染;集中清理西街流动摊点,规范漳源路坐商出店和占道经营行为,检查干馍摊点环保炉具使用情况。
